水利工程總投資構成——建設征地移民補償
一、參考規范
《水利工程設計概(估)算編制規定(建設征地移民補償)》(水利部水總〔2014〕429號)

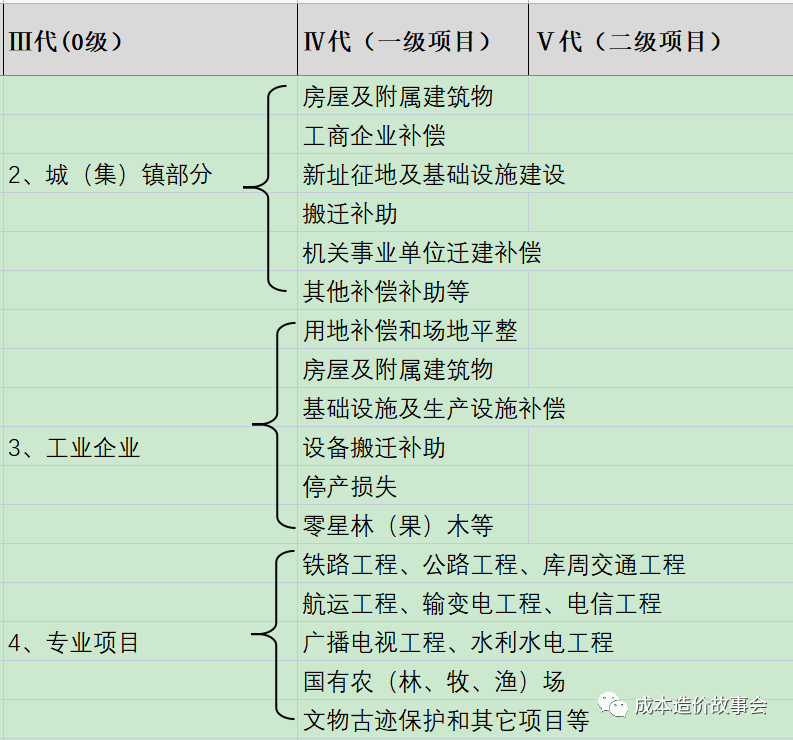

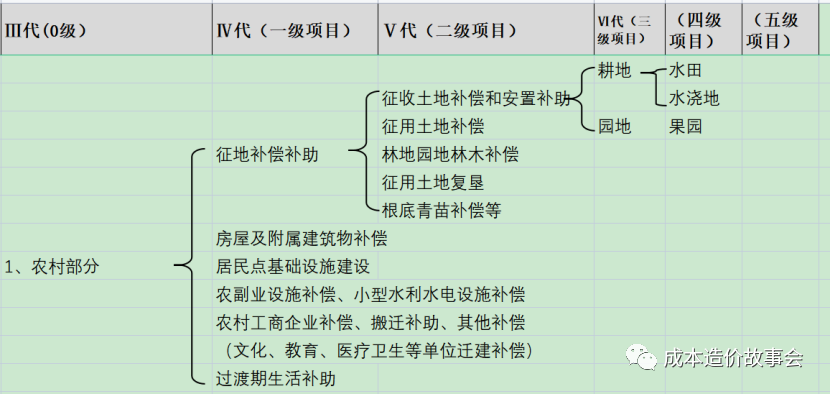

二、項目組成
三、費用計算
1、農村部分
單價的確定:
(1)征收土地補償費和安置補助費的單價,征收耕地的<①補償單價>和<②補助單價>,應按該耕地被征收前三年平均年<畝產值>和相應的補償補助<倍數>計算。
?。?/font>2)征用土地補償單價,按規劃水平年征用土地<畝產值>乘以用地<年限>計算。
?。?/font>3)征用土地復墾單價,采用相關?。ㄗ灾螀^、直轄市)人民政府的規定。沒有規定的,根據土地復墾方案及相關行業的定額分析確定。
(4)青苗補償單價,按照規劃水平年一季<畝產值>確定。
總價的確定:
?。?/font>1)征收土地補償費和安置補助費,①補償費,應按征收的土地<面積>乘以相應的補償<單價>計算。②補助費,按征收的土地<人數>乘以相應的補助<單價>計算。
(2)征用土地的補償費,應按征用的土地<面積>乘以相應的補償<單價>計算。
?。?/font>3)征用土地復墾費,主要指征用耕地的復墾費,應按需要復墾的耕地<面積>乘以相應的<單價>計算。
(4)耕地青苗補償費,按照工程建設區范圍內征收的各類耕地<面積>乘以青苗補償<單價>計算,庫區和臨時征用的耕地不計此項費用。
2、其他費用
(1)前期工作費:
根據費率計算,計算公式如下:
前期工作費=【農村部分+城(集)鎮部分+工業企業+專業項目+防護工程+庫底清理】×A,其中費率A為1.5%~2.5%。
?。?/font>2)綜合勘測設計科研費:
根據費率計算,計算公式如下:
綜合勘測設計科研費=【農村部分+城(集)鎮部分+庫底清理】×B1+【工業企業+專業項目+防護工程】×B2,其中費率B1為3%~4%,費率B2為1%。
初步設計階段綜合勘測設計科研費占40%~45%,技施設計階段占60%~55%。
?。?/font>3)實施管理費
實施管理費包括地方政府實施管理費和建設單位實施管理費,均按費率計算。
地方政府實施管理費=【農村部分+城(集)鎮部分+庫底清理】×C1+【工業企業+專業項目+防護工程】×C2
建設單位實施管理費=【農村部分+城(集)鎮部分+工業企業+專業項目+防護工程+庫底清理】×D
其中費率C1為4%、費率C2為2%。費率D為0.6%~1.2%。
(4)實施機構開辦費:考慮征地移民管理工作要求,可按表7-1參考取值。
表7-1 開辦費標準表 |
|||||
移民人數 |
1000人以下 |
1000~10000人 |
10000~25000人 |
25000~50000人 |
50000人以上 |
開辦費(萬元) |
200以下 |
200~300 |
300~500 |
500~800 |
800~1000 |
注:涉及兩個以上省(區、市)的應取上限;淹沒區已有移民管理機構的,適當減少開辦費。
?。?/font>5)技術培訓費:可按農村部分費用的0.5%計列。
?。?/font>6)監督評估費:根據費率計算,計算公式如下:
監督評估費=【農村部分+城(集)鎮部分+庫底清理】×G1+【工業企業+專業項目+防護工程】×G2,其中費率G1為1.5%~2%,費率G2為0.5%~1%。
3、預備費計算
?。?/font>1)基本預備費
根據費率計算,計算公式如下:
基本預備費=【農村部分+城(集)鎮部分+庫底清理+其他費用】×H1+【工業企業+專業項目+防護工程】×H2。
初步設計階段H1=10%、H2=6%, 技施設計階段H1=7%、H2=3%。
如果城(集)鎮部分和庫底清理投資中計算了基本預備費,則相應投資的基本預備費率按H2計算。
?。?/font>2)價差預備費
應以分年度的靜態投資(包括分年度支付的有關稅費)為計算基數,按照樞紐工程概算編制所采用的價差預備費率計算。其計算公式如下:
式中:E—價差預備費;N—合理建設工期;n—實施年度;
Fn—在實施期間第n年的分年投資;
P—年物價指數。
